工程特色:
由于該樁基為端阻力較大的樁,且該樓已交付并有業主入住,我司采用截樁迫降糾偏法對房屋整體糾傾,減小對建筑物擾動,同時大幅降低工程造價。
該工程施工共用125天時間,最終經相關部門驗收,建筑物的傾斜率僅為千分之0.5、沉降速率小于0.01mm,達到穩定狀態,各項指標均達到國家工程質量驗收標準。
項目背景:

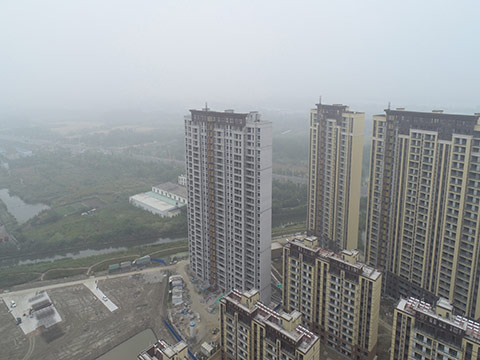

安徽某高層住宅小區,其中18#樓發生不均勻沉降,18#樓為地下1層,地上27層鋼筋混凝土剪力墻結構房屋。房屋基礎采用預應力混凝土管樁,樁端持力層為第8層泥質粉砂巖。基礎形式:承臺梁+預應力管樁+防水板;該建筑物在建成后地基發生了不均勻沉降現象,房屋整體向南方向發生傾斜,最大傾斜率為4.5‰,累計沉降速率最大達到0.875mm/d。
原因分析:
主體結構之間未設置后澆帶和伸縮縫,導致不均勻沉降發生。
關鍵技術:
在房屋南側壓入鋼管樁,并采用預應力封樁技術,阻止房屋南側沉降。在房屋北側分樁分批對稱截樁,使樁的合力重心向南側偏移,從而使房屋北側剩余樁的荷載逐漸增大,當剩余樁頂荷載超過其承載力時將發生沉降變形,導致房屋北側沉降,最終達到糾偏的目的。
通過建筑物糾偏智慧監測云平臺,計算確定截樁的數量和部位,計算截樁后房屋重心偏移量及截樁后房屋各樁的荷載變化情況,確保糾偏過程中房屋安全,做到信息化施工。
